安徽分公司合肥肥東晶英100MW/200MWh儲能電站提前4天并網
- 發表日期:
- 2025-09-28 09:48:00
- 閱讀數:
- 357

安徽訊(通訊員 李小春、楊文杰)9月26日,隨著并網柜斷路器合閘指令下達,安徽分公司合肥肥東晶英100MW/200MWh儲能電站項目順利實現全容量并網發電,比原定9月30日的并網目標提前4天,贏得了投資方的高度贊許。

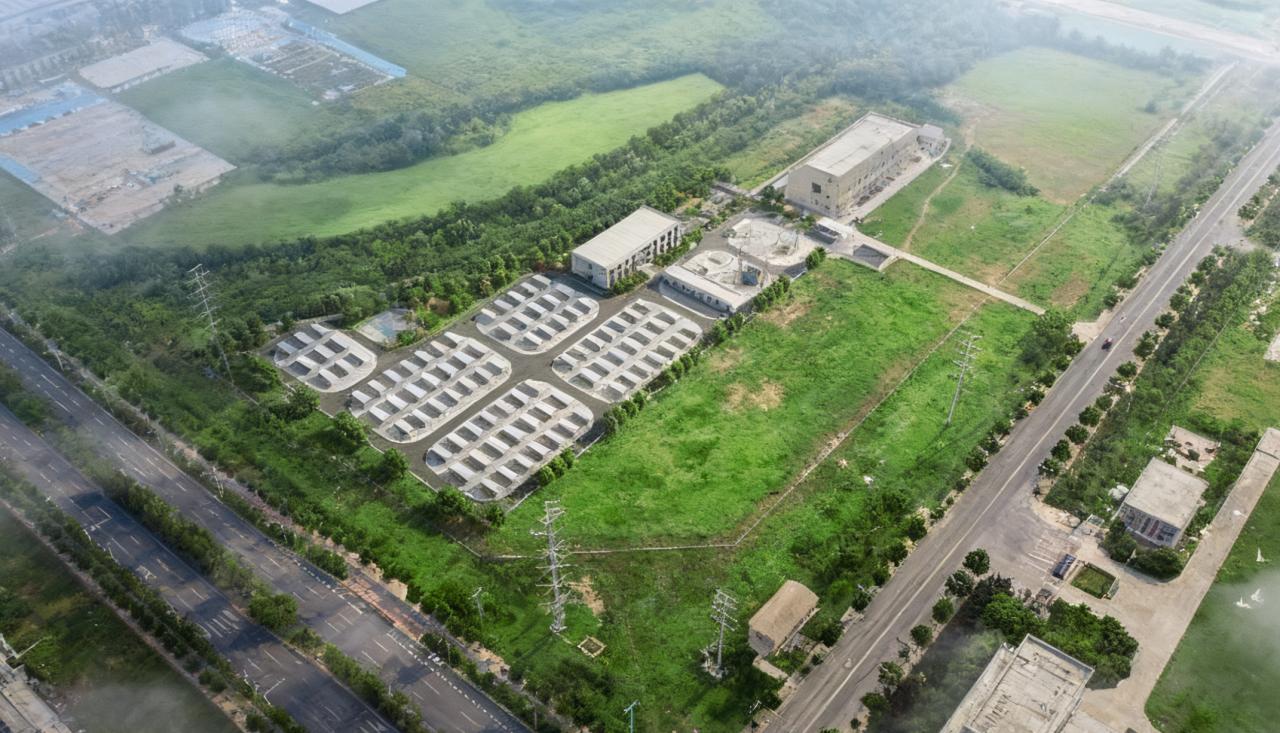

該項目作為合肥市2025年重點建設工程項目(第一批)及合肥市首個電網側集中式儲能電站,總投資1.6億元,總占地面積8332.62平方米,建設內容包括100MW/200MWh儲能區和110KV升壓站區。項目自5月15日開工,建設團隊用不到120天的時間,精準施策、攻堅克難,以高效聯動的現場管控體系為保障,積極攻克夏季高溫、雨季施工、交叉作業密集等多重挑戰并順利完成施工任務。在技術創新方面,項目部大力推廣運用“智慧監測系統”等先進技術,并采用系統集成度高、安裝維護便捷的一體化集裝箱設計方案。項目由22套標準化5MW/10MWh儲能單元構成,相當于為電網配備了一個巨型“充電寶”。其投運后,將通過“削峰填谷、平滑輸出”的運行模式,有效解決新能源發電的隨機性和波動性問題,顯著提升電網調節能力和綠電消納水平,極大地賦能合肥循環經濟示范園區的企業生產,助推地方產業綠色低碳發展。
目前,項目部正持續推進竣工驗收等后續工作,計劃于11月底完成并網涉網試驗后轉入商業運營。項目團隊將繼續秉持“一流 創新 誠正 奉獻”的企業精神和精益求精的理念,站好“最后一班崗”,確保項目圓滿收官,為區域綠色能源高質量發展助力。
